大亞灣區海陸消防站(陸上部分)工程
來源:基建公司      日期:2017年08月03日


海陸消防站進度照片

海陸消防站進度照片

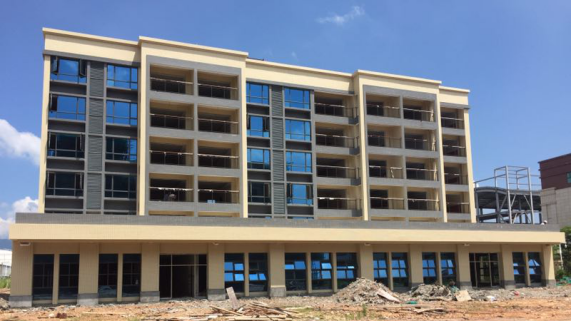

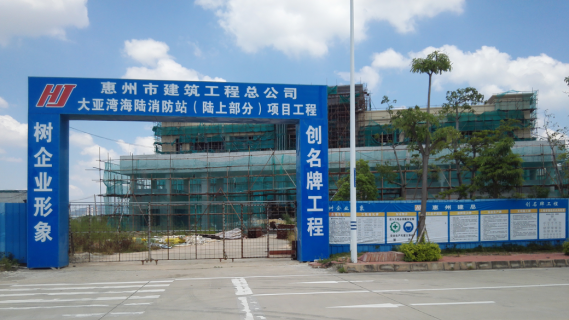

大亞灣區海陸消防站(陸上部分)工程主體結構已封頂,正進行裝修階段施工,該工程質量、進度、安全文明施工均處于可控狀態。截至2017年7月31日,已完成總工程量約70%,其中各單體建筑完成進度節點如下:

1.綜合樓外墻貼磚完成25%,天花吊頂完成40%;

2.宿舍樓地面磚完成70%,墻面貼磚50%,天花吊頂完成100%,刮膩子完成80%,門窗玻璃完成80%;

3.倉庫外墻貼磚完成100%,刮膩子完成80%;

4.訓練塔外墻砌磚完成20%;

5.訓練中心外墻砌磚完成5%;

供稿人:趙健
